Fabricante de paneles ACM frente a proveedor de paneles: alcance y responsabilidad

Un operario de Alcadex manipula piezas en bruto de paneles compuestos en una mesa de fresado CNC.

Fabricante de paneles ACM frente a proveedor de paneles: alcance y responsabilidad

Un proveedor de paneles ACM suministra el material compuesto de aluminio especificado, mientras que un fabricante de ACM transforma dicho material en piezas específicas para el proyecto, como láminas cortadas, piezas preformadas, casetes plegados o paneles individuales etiquetados. Una misma empresa puede desempeñar ambas funciones, pero la orden de compra debe especificar qué responsabilidades de material, ingeniería, diseño, fabricación, calidad y entrega están incluidas.

La diferencia práctica no radica en el nombre de la empresa, sino en el punto en el que un pedido pasa de ser un suministro estándar de paneles a un trabajo específico para un proyecto. Los compradores deben definir ese punto antes de comparar presupuestos; de lo contrario, dos precios podrían cubrir entregables muy diferentes y dejar trabajo esencial sin asignar.

Fabricante de ACM frente a proveedor de paneles: una visión general

ACM significa material compuesto de aluminio. ACP, o panel compuesto de aluminio, también se usa comúnmente en cotizaciones y planos. En este artículo, "proveedor de paneles" se refiere a la parte que suministra el panel compuesto especificado, y "fabricante" se refiere a la parte que lo transforma a la geometría del proyecto. El texto del contrato y los documentos aprobados siguen siendo vinculantes.

Elemento de alcanceProveedor de panelesFabricante de ACMVerificación del comprador
Salida primariaHojas completas especificadas o unidades de material acordadasPiezas cortadas, fresadas, plegadas o ensambladas específicas para el proyecto.Nombra el producto físico entregable.
Definición de materialInformación sobre la construcción, el acabado, las dimensiones y el lote del producto.Verifica el material liberado cotejándolo con los documentos de fabricación.Mantenga idénticos el material cotizado y el fabricado.
GeometríaDimensiones estándar de la hoja, a menos que se incluya el corte.Fabrica piezas según los planos y tolerancias establecidos.Identificar la revisión del dibujo y la base de las dimensiones.
DocumentaciónDatos del producto, muestras y registros de materiales aplicables.Planos de fabricación, códigos de piezas y registros de procesos o inspección según se especifique.Enumere todos los documentos requeridos
EmbalajeProtege la hoja de formulario suministradaProtege la forma, los bordes, las etiquetas y los accesorios fabricados.Adaptar el embalaje a la secuencia de transporte y del lugar de destino.

Un proveedor puede ofrecer servicios opcionales de corte o fabricación, y un fabricante puede adquirir el material en nombre del comprador. Esto no significa que los términos sean intercambiables. Enumere todos los servicios y documentos incluidos en lugar de inferir la capacidad a partir de una etiqueta de marketing como "solución integral".

Comience por definir el entregable.

La pregunta clave es: ¿qué artículo físico debe llegar al siguiente cliente? Un distribuidor puede necesitar láminas completas en palés protegidos. Un taller de rótulos puede necesitar rectángulos cortados. Un contratista de fachadas puede necesitar casetes plegados con códigos de panel. Cada pedido requiere planos, tolerancias, embalajes y controles de aceptación diferentes.

En la solicitud de cotización, utilice una de las siguientes cuatro descripciones: lámina completa, pieza en bruto cortada a medida, pieza en bruto fresada y ranurada, o unidad fabricada terminada. A continuación, indique el acabado, las dimensiones, la identificación y el embalaje requeridos. Evite usar la palabra «panel» sola cuando en el mismo proyecto aparezcan tanto láminas planas como casetes plegados.

Si el presupuesto cubre únicamente láminas completas, los desperdicios de fabricación, el anidamiento, el fresado, las piezas de prueba y el embalaje de las unidades terminadas normalmente quedan fuera de esa cantidad de material, a menos que se incluyan explícitamente. Si el presupuesto cubre unidades fabricadas, determine si el precio cotizado incluye el uso total del material o solo las áreas terminadas. Esto evita discrepancias posteriores sobre recortes y piezas de repuesto.

La responsabilidad material debe figurar en la cotización.

La línea de suministro de paneles debe especificar la configuración del producto que se adquiere. Registre el espesor total del panel, el espesor de la lámina de aluminio, el tipo de núcleo, el recubrimiento o acabado, la referencia de color, el brillo o la dirección (cuando corresponda), el tamaño de la lámina y la película protectora. Las configuraciones disponibles dependen del producto seleccionado y de las especificaciones del pedido.

Asimismo, identifique quién realiza el pedido y quién confirma la cantidad. Cuando un fabricante adquiere láminas, el comprador debe recibir una descripción del material que permita su trazabilidad. Cuando el comprador suministra láminas gratuitas a un fabricante, el registro de entrega debe indicar las cantidades, el estado visible y las referencias de lote aprobadas.

La aprobación del color y el acabado debe realizarse antes de comenzar el corte específico del proyecto. Mezclar láminas de repuesto sin revisar el lote, el brillo o el acabado direccional puede generar una discrepancia visible, incluso cuando el código de color escrito parezca el mismo. Vincule la orden de compra a la muestra aprobada y conserve la referencia de la muestra en el paquete de fabricación.

Para proyectos que requieran documentación técnica, utilice un registro de documentación técnica de paneles compuestos de aluminio (ACP) para distinguir la ficha técnica, la muestra de acabado, el plano y cualquier informe pertinente. Un documento del proveedor describe el alcance especificado; no aprueba automáticamente un sistema de pared prefabricado.

Diagrama conceptual de la transferencia de información entre el proveedor, el fabricante y el instalador de paneles ACM.
Flujo de responsabilidad conceptual, no un contrato universal. Las órdenes de compra firmadas, los planos y las especificaciones del proyecto definen el alcance real.

La responsabilidad de la fabricación comienza con la aprobación de la geometría.

La fabricación transforma un listado de materiales en piezas físicas. Según el pedido, el trabajo puede incluir anidamiento, fresado CNC, corte, ranurado en V, perforación, plegado, refuerzo, fijación de perfiles o soportes, aplicación de etiquetas de identificación y preparación de repuestos. Cada operación requiere un plano de referencia y criterios de aceptación medibles.

No se debe esperar que un fabricante invente decisiones de diseño faltantes a partir de una elevación arquitectónica. Antes de la entrega, confirme las dimensiones del panel, la ubicación de las juntas, los retornos, las condiciones de las esquinas, las penetraciones, los detalles de los bordes, las interfaces de fijación y los códigos del panel. Consulte la guía de Alcadex sobre planos de taller y coordinación de paneles ACP para obtener la información necesaria para vincular las elevaciones con la producción.

El equipo de diseño también debe identificar qué dimensiones son fijas y cuáles se pueden ajustar. Un fabricante puede producir una geometría aprobada; la responsabilidad de la idoneidad estructural, las interfaces con el edificio y la aprobación local no debe transferirse mediante notas vagas como «el fabricante debe verificar todo». Asigne expresamente las obligaciones de diseño e ingeniería.

FasePregunta principalSalida típica requeridaPuerta de aprobación
Selección de materiales:¿Qué configuración de panel se especifica?Descripción del producto y muestra de acabado aprobadaAprobación del material antes de realizar el pedido.
Panelización¿Quién convierte la intención del diseño en geometría del panel?Diseño y códigos de paneles coordinadosComunicado de taller
Fabricación¿Quién fabrica y verifica las piezas del proyecto?Unidades fabricadas y estado de la inspecciónAceptación de primera unidad o de producción cuando se especifique.
Entrega¿Quién protege, etiqueta y registra cada unidad?Lista de empaque y paquetes con seguimientoRecibiendo inspeccion
Instalación¿Quién verifica las interfaces del sitio y repara los paneles?Trabajo realizado conforme a los documentos aprobados.Inspección y entrega del proyecto

Lo que muestra la foto de fabricación de Alcadex

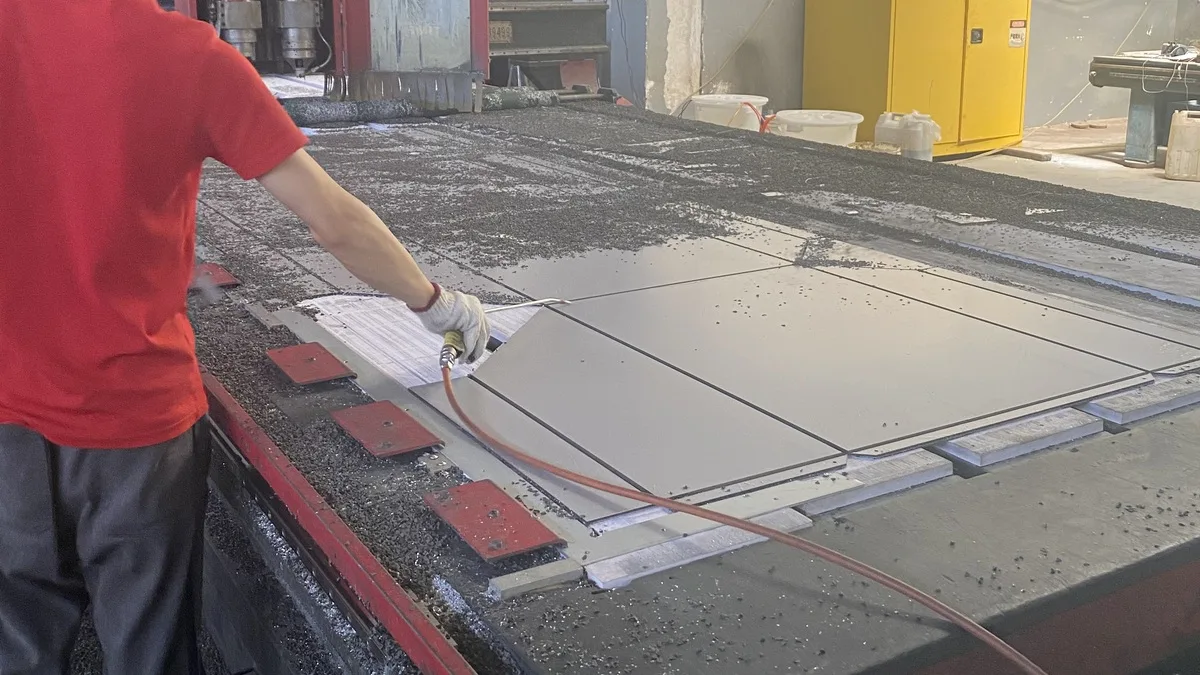

La fotografía de la fábrica que aparece a continuación muestra a un operario manipulando piezas en bruto de paneles compuestos en una mesa de fresado CNC. Se aprecian los contornos fresados ​​en la superficie protectora. Si bien esta imagen refleja el contexto real de fabricación, no demuestra por sí sola una tolerancia específica, el alcance del proyecto ni el resultado de la inspección.

Un operario de Alcadex manipula piezas en bruto de paneles compuestos en una mesa de fresado CNC.
Contexto de fabricación de Alcadex: piezas en bruto para paneles compuestos en una mesa de fresado CNC. La geometría y la tolerancia finales deben ajustarse a los documentos de pedido emitidos.

Por lo tanto, una autorización de producción útil combina la operación visualizable con información controlada: revisión del plano aprobada, código del panel, lote de material, programa de máquina o archivo de corte, criterios de tolerancia y registro de inspección. La guía de enrutamiento y tolerancia CNC de ACP explica por qué es necesario coordinar los requisitos de material, trayectoria de la herramienta, ranura y pliegue.

Las fotografías pueden servir para comunicar el progreso o identificar una etapa del proceso, pero no sustituyen el alcance de la orden de compra ni el registro de inspección. Si el comprador requiere la aprobación inicial, indique qué dimensiones y detalles visuales deben verificarse, quién los aprueba y si la producción puede continuar antes de la aprobación.

¿Quién es el propietario de los planos de taller y de la ingeniería?

La indicación “planos de taller incluidos” es incompleta a menos que se definan el nivel de detalle y el proceso de aprobación requeridos. Un servicio de dibujo técnico puede traducir un diseño aprobado en alzados de paneles y detalles de fabricación. La ingeniería puede implicar cálculos, selección de soportes o decisiones sobre el sistema. Estos son servicios distintos y no deben combinarse en una sola partida sin definir.

Indique quién proporciona los antecedentes arquitectónicos, el estudio, los criterios de diseño y las interfaces actuales. Indique quién prepara los planos de los paneles, las hojas de fabricación y las listas de materiales. Si se requieren cálculos o documentos firmados, identifique a la parte calificada responsable y la jurisdicción. Nunca dé por sentado que la compra de paneles prefabricados incluye la ingeniería del proyecto.

La aprobación también debe tener un significado claro. Un arquitecto puede revisar la apariencia y la intención del diseño, mientras que un contratista verifica las dimensiones y la coordinación. Un fabricante puede evaluar la viabilidad de la fabricación. Es importante registrar qué abarca y qué no abarca cada aprobación, en lugar de confiar en un sello genérico de "aprobado".

La responsabilidad del instalador es un traspaso aparte.

El instalador recibe las unidades prefabricadas y las conecta al edificio. La instalación puede incluir el replanteo, la colocación de soportes o rieles, el posicionamiento de los paneles, la fijación, las juntas, los selladores, las membranas y la coordinación de las interfaces. Estas tareas no están incluidas automáticamente en la fabricación de los paneles.

Un paquete de entrega completo puede incluir una lista de empaque, un mapa de códigos de panel, marcas de orientación, planos aprobados e instrucciones de manejo. El instalador debe verificar el estado de la entrega y comparar las etiquetas con el plano de distribución antes de distribuir las unidades en la obra. Los daños o las piezas faltantes deben registrarse de inmediato con los códigos de panel correspondientes.

Las dimensiones del sitio merecen especial atención. Defina si la fabricación utiliza dimensiones de diseño, un levantamiento topográfico aprobado o mediciones de campo proporcionadas por un tercero. Indique también quién asume el riesgo si una abertura de soporte o un subchasis difiere de las dimensiones emitidas. No espere a que lleguen los casetes terminados para resolver la base de medición.

Elabore una matriz de responsabilidades antes de la adjudicación.

Una matriz de responsabilidades no reemplaza el contrato, pero permite detectar deficiencias mientras las correcciones aún son económicas. En la versión final, utilice organizaciones con nombres específicos en lugar de etiquetas de roles genéricas. Para cada línea, asigne una parte responsable e identifique por separado a las partes que revisarán o aportarán información.

TaskInformación del proveedorInformación del fabricanteEl comprador debe ceder
Especificación del panelConfirma la disponibilidad de presupuestos de construcciónComprueba la compatibilidad con el alcance de la fabricación.Material final especificado y aprobado
Cantidad y anidamientoConfirma los tamaños de las hojas y las cantidades de suministro.Calcula el uso bruto a partir de la geometría liberada.Propiedad de residuos, repuestos y recortes
DibujosProporciona limitaciones del producto cuando corresponda.Prepara la información de fabricación si se contrata.Funciones de diseño, topografía, ingeniería y aprobación
Control de calidad Verifica el material suministrado dentro del alcance acordado.Verifica la geometría fabricada dentro del alcance acordado.Criterios de aceptación y registros
Embalaje y entregaProtege el material en su forma original.Protege las piezas terminadas si se incluyen.Incoterm, descarga, almacenamiento y secuencia del sitio
InstalaciónNormalmente excluido a menos que se haya contratadoNormalmente excluido a menos que se haya contratadoInstalador, subchasis, fijaciones, juntas y verificación del sitio.

Cuando una empresa desempeña varias funciones, es importante mantener las líneas separadas. Esto facilita la auditoría del presupuesto y ayuda al comprador a determinar si una actividad subcontratada modifica el riesgo técnico o de entrega. Además, proporciona una base más clara para los pedidos de reemplazo y las negociaciones de garantía.

Comparar presupuestos para el mismo alcance

Comience por normalizar la unidad de comparación. Un licitador puede cotizar por lámina completa, otro por metro cuadrado de panel terminado y otro por unidad fabricada. Registre el material bruto, la cantidad terminada, el desperdicio, la programación, las herramientas, las piezas de prueba, los accesorios y el embalaje antes de comparar el total.

Luego, compare las exclusiones. Las diferencias comunes en el alcance pueden incluir levantamientos topográficos, planos de taller, cálculos, optimización, recortes especiales, refuerzos, accesorios de fijación, selladores, reemplazo de película protectora, muestras iniciales, registros de inspección, embalaje para exportación e instalación en obra. Una exclusión no necesariamente representa un problema cuando es visible y se asigna a otra parte.

Confirme el control de revisiones y los cambios de precio. Indique la versión del plano utilizada para la cotización y defina cómo se gestionarán los cambios de cantidad, geometría, acabado o plazo de entrega. Un precio inicial más bajo puede resultar difícil de gestionar si cada aclaración rutinaria se trata como un nuevo servicio no definido.

Finalmente, compare las estimaciones de plazos de entrega sin hacer promesas falsas. Separe la disponibilidad de materiales, la aprobación de muestras, la preparación de planos, la revisión de planos, la fabricación, el embalaje y el transporte. Solicite un cronograma específico para el proyecto, basado en el alcance y la cantidad seleccionados.

El embalaje debe coincidir con el siguiente paso de manipulación.

Las láminas completas y los casetes fabricados no siempre requieren el mismo embalaje. Las piezas terminadas pueden tener retornos, soportes, etiquetas o bordes expuestos que requieren separación y sujeción. En el presupuesto, defina el tipo de palé o caja, la orientación, la unidad de manipulación máxima práctica, el formato de la etiqueta y las condiciones de destino.

Indique quién prepara la lista de empaque y cómo se asignan los códigos de los paneles a las cajas o paletas. El empaque secuenciado puede reducir la necesidad de clasificación en obra, pero solo cuando se conocen las zonas de instalación y las prioridades de entrega antes del empaque. Revise la lista de verificación de empaque y protección de superficies de paneles compuestos de aluminio (ACP) al asignar estos requisitos.

El Incoterm y el destino designado no describen la calidad de fabricación. Asignan responsabilidades de entrega definidas. Mantenga los términos comerciales de entrega junto con la aceptación técnica del material y las unidades fabricadas, pero separados de ella.

Lista de verificación de solicitud de cotización para un paquete ACM completo

  • Entregable: Láminas completas, piezas preformadas cortadas, piezas preformadas fresadas o unidades fabricadas.
  • Material: Construcción del panel, revestimientos, núcleo, recubrimiento, acabado, color, tamaño y película protectora.
  • Base de cantidad: Hojas brutas, superficie terminada, unidades, repuestos, residuos y propiedad de recortes.
  • Documentos: Datos del producto, muestras, programa de paneles, planos de taller, archivos de corte y registros de inspección.
  • Responsabilidad del diseño: Intención arquitectónica, estudio, panelización, ingeniería, interfaces y aprobaciones.
  • Fabricación: Corte, fresado, ranurado, perforación, plegado, refuerzo, accesorios y etiquetado.
  • Tolerancias: Criterios medibles para piezas en bruto, pliegues, agujeros, devoluciones y geometría ensamblada.
  • Puertas de aprobación: muestra, primera unidad fabricada, aprobación del plano y autorización de producción.
  • Embalaje: Palé o caja, separación, etiquetas, secuencia, lista de empaque e identificación de reemplazo.
  • Entrega e instalación: Incoterm, destino, descarga, almacenamiento, preparación del terreno y fijación del sitio.
  • Cambios y defectos: Procedimiento de revisión, período de notificación, base de sustitución y persona de contacto responsable.

Adjunte el mismo cronograma y los mismos planos a todos los licitadores. Solicite a cada empresa que devuelva una matriz de alcance marcada con inclusiones, exclusiones y desviaciones. Esto permite una mejor comparación que solicitar un único "precio de panel prefabricado".

Preguntas frecuentes

¿Puede el proveedor de paneles ser también el fabricante de ACM?

Sí, una empresa puede suministrar el material y realizar la fabricación. El pedido debe describir ambos alcances, los documentos de entrega y los puntos de aceptación. La capacidad combinada no elimina la necesidad de controlar las responsabilidades.

¿El presupuesto para paneles prefabricados incluye la instalación?

A menos que la instalación esté explícitamente especificada. Confirme que el transporte, la descarga, la distribución en obra, los subchasis, los sujetadores, los selladores y la mano de obra de instalación se consideren partidas separadas.

¿Quién debería preparar el calendario del panel?

El contrato debe identificar a la parte responsable. Según el proyecto, puede ser elaborado por el diseñador de fachadas, el contratista, el delineante especializado o el fabricante. Defina los insumos necesarios y el procedimiento de aprobación.

¿Quién es el responsable de las dimensiones del sitio?

Asigne la responsabilidad por escrito. Indique si la fabricación utiliza las dimensiones de diseño emitidas o la información de un levantamiento topográfico verificado, quién proporciona el levantamiento y cómo se resuelven las discrepancias antes de la producción.

¿Debo comprar láminas completas adicionales o unidades prefabricadas de repuesto?

Decida esto a partir de la estrategia de reemplazo, finalice la evaluación de riesgos, la geometría del proyecto y el plan de almacenamiento. Indique la cantidad de repuestos acordada y si se suministran en láminas o unidades codificadas.

¿Qué información debo enviar a Alcadex para obtener un presupuesto de fabricación?

Envíe las especificaciones del panel, la referencia del acabado, las cantidades, las dimensiones o los planos, los requisitos de fabricación, las tolerancias, el etiquetado y el destino del embalaje. De esta forma, Alcadex podrá aclarar el producto cotizado y los servicios incluidos sin basarse en suposiciones.

Solicite un presupuesto de Alcadex basado en el alcance.

Para láminas completas, piezas precortadas o paneles compuestos fabricados a medida, póngase en contacto con Alcadex y facilíteles el programa de paneles y los planos . Solicite información sobre los materiales, muestras y un presupuesto que detalle el alcance de la fabricación, el etiquetado y el embalaje. Una clara definición del alcance del trabajo proporciona al proveedor, al fabricante, al instalador y al comprador la misma información sobre la finalización del proyecto.
